ICC & Coût de la Construction | Moteec

Comment préserver vos budgets de travaux ?

Un chantier qui dérape financièrement n’est presque jamais une surprise de dernière minute. Dans la grande majorité des cas, la dérive était déjà inscrite dans les clauses du marché, dès la signature, simplement personne n’avait pris le temps d’en mesurer l’impact.

L’Indice du Coût de la Construction (ICC) et les Index BT sont au cœur de ce mécanisme. Mal anticipés, ils transforment une enveloppe budgétaire sereine en facture qui explose entre l’estimation initiale et la livraison. Bien maîtrisés, ils deviennent au contraire un outil de pilotage et de négociation.

Décryptage et solutions concrètes pour verrouiller votre budget de travaux.

C’est quoi l’ICC (et la différence cruciale avec les Index BT) ?

L’ICC, un indicateur macroéconomique publié par l’INSEE

L’ICC mesure l’évolution du prix des bâtiments neufs à usage principal d’habitation, à caractéristiques constantes. Il est publié trimestriellement par l’INSEE et sert historiquement de référence pour :

. la révision de certains loyers commerciaux et baux,

. des clauses d’indexation générales dans certains contrats,

. une lecture macro de l’inflation dans le secteur du bâtiment.

C’est un indicateur utile pour donner le cap — mais rarement l’outil le plus pertinent pour réviser un marché de travaux.

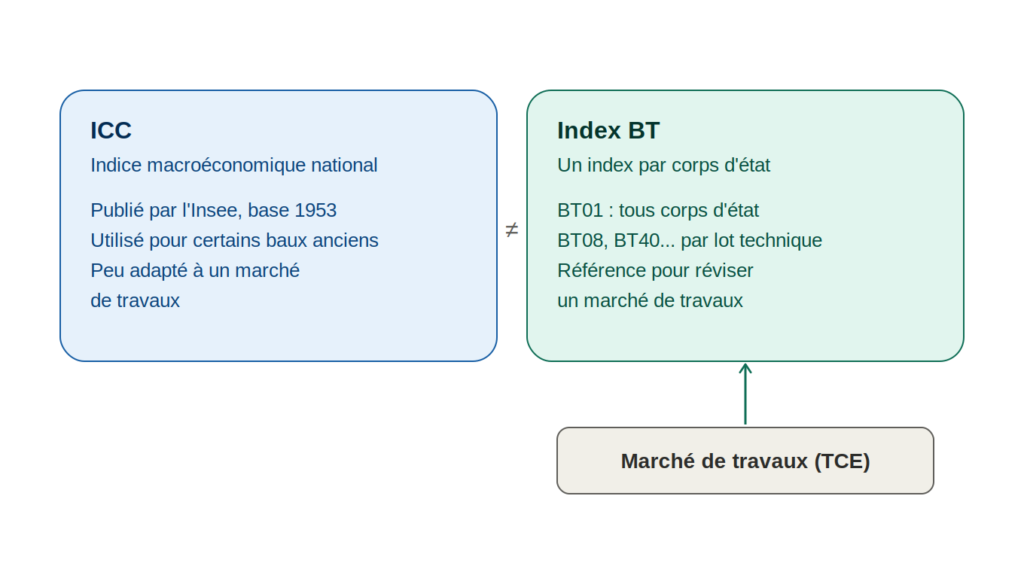

Les Index BT, l’outil de référence du chiffrage TCE

Pour les marchés de travaux (tous corps d’état), ce sont les Index BT (Bâtiment) et TP (Travaux Publics) qui font foi. Publiés également par l’INSEE, ils sont beaucoup plus fins : chaque corps de métier dispose de son propre index (BT01 pour le tous corps d’état, BT08 pour le gros œuvre, BT40 pour l’électricité, etc.).

Pourquoi cette distinction est stratégique pour un maître d’ouvrage :

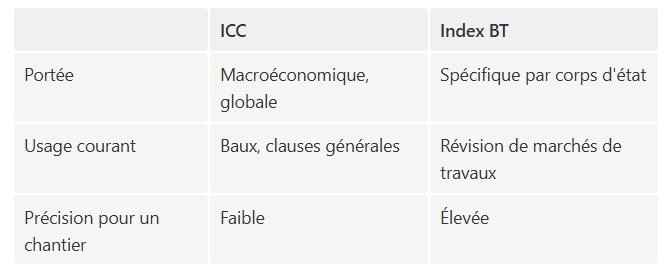

Utiliser l'ICC pour réviser un marché de gros œuvre, par exemple, revient à piloter à l'aveugle : l'indice ne reflète pas la réalité des coûts matières et main-d'œuvre propres à ce lot.

Utiliser l’ICC pour réviser un marché de gros œuvre, par exemple, revient à piloter à l’aveugle : l’indice ne reflète pas la réalité des coûts matières et main-d’œuvre propres à ce lot.

Quels impacts concrets sur votre budget de travaux ?

L’effet de glissement entre estimation, signature et livraison

Un chantier s’étale souvent sur 12 à 24 mois entre les premières estimations (phase ESQ/APS) et la réception. Entre ces deux dates, les index évoluent — parfois fortement, comme observé ces dernières années sur les matériaux et l’énergie.

Concrètement, une formule de révision mal calibrée ou absente peut générer un écart de plusieurs points de pourcentage entre le budget voté et le coût final, des tensions avec les entreprises au moment des situations de travaux, des avenants subis plutôt que négociés.

Les erreurs classiques de chiffrage

Sur le terrain, nous constatons régulièrement les mêmes écueils :

Absence de formule de révision dans certains lots, laissant l’entreprise exposée (et donc le maître d’ouvrage, in fine, via des demandes d’indemnisation). Index générique appliqué à tous les lots, sans distinction entre gros œuvre, second œuvre et fluides. Estimation initiale figée, sans marge de sécurité intégrant une hypothèse d’évolution des index sur la durée prévisionnelle du chantier. Clauses de révision déséquilibrées, rédigées par l’entreprise et acceptées sans relecture technique approfondie.

Chacune de ces erreurs se traduit, in fine, par une ligne budgétaire qui échappe au contrôle du maître d’ouvrage.

Comment l’économiste de la construction sécurise votre enveloppe globale ?

C’est précisément le rôle de l’économiste de la construction : transformer ces indices, souvent perçus comme une contrainte administrative, en un outil de maîtrise budgétaire. Chez MOTEEC, cette sécurisation s’appuie sur trois leviers complémentaires.

1. Des formules de révision sur-mesure

Chaque marché fait l’objet d’une formule de révision adaptée à sa nature : bon index BT par corps d’état, pondération réaliste entre main-d’œuvre et matériaux, clauses de sauvegarde équilibrées. L’objectif : éviter aussi bien les clauses abusives en défaveur du maître d’ouvrage que les formules trop rigides qui fragilisent l’entreprise — et donc le chantier.

2. Une estimation au plus juste dès l’ESQ/APS

Plus l’estimation initiale est fiabilisée en amont, moins l’écart avec le coût final sera important. Cela passe par :

. une base de prix actualisée et sourcée,

. l’intégration d’une hypothèse d’indexation réaliste sur la durée du projet,

. une provision pour aléas dimensionnée selon la nature du chantier.

3. Des arbitrages techniques pour absorber l’inflation

Quand les index évoluent plus vite que prévu, l’économiste devient un partenaire d’arbitrage : proposition de variantes techniques, ajustement de certains choix de matériaux, phasage des travaux — autant de leviers pour maintenir le projet dans son enveloppe sans sacrifier la qualité ni le programme.

Un projet de construction ou de rénovation ?

L’ICC et les Index BT ne sont pas une fatalité budgétaire : ce sont des variables qui se pilotent, à condition d’être anticipées dès les premières phases d’études.

Demandez une analyse budgétaire préalable à nos économistes de la construction : nos équipes évaluent avec vous les risques de dérive liés à l’indexation, avant même la consultation des entreprises, pour sécuriser votre budget de travaux de bout en bout.

Vous préparez une opération publique ? Échangeons sur son enveloppe et sa faisabilité.

👉 Contactez MOTEEC pour un premier échange sur votre projet.

Sources et références officielles

INSEE — Indices de coûts et de prix dans la construction

INSEE — Méthodologie de l’Indice du Coût de la Construction (ICC)

INSEE — Série statistique de l’ICC

INSEE — Index du bâtiment BT01, tous corps d’état

Légifrance — Article R2112-13 du Code de la commande publique (prix révisables)
